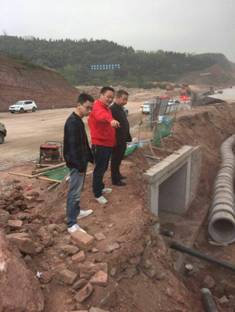

2018年3月初,公司接到達州經開區管委會要求遷改七河路礦務局加油站側的供氣主管線通知后,公司分管副總張小斌同志帶領工程技術部立即配合經開區住建分局開展了前期對新路由的踏勘、工程方案的設計工作?偛咳焦どW臨現場,強調遷改此段長輸管線對金洋公司的重要性,指導了施工中遇到的難題。

此次遷改屬配合經開區管委會承建的達州環城路一期(西起經開區七河路達竹礦務局加油站側,東至環城路齊魯石化段)的配套性工程,涉及需沿新路由重新敷設管道約 120余米。由于達州環城路一期通車時間日益臨近,住建分局留出企業的遷改工期顯得異常緊張。

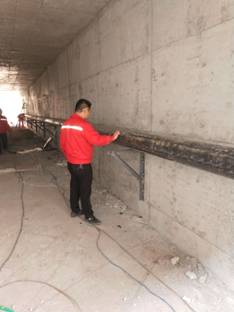

為與達州經開區管委會營造良好的政企關系,留給企業一個寬松發展環境,我司在保證質量和安全的前提下,加快速度搶工期、趕進度。在總部物資市場部的大力支持下,第一批安裝材料Φ219無縫管于3月22日送達施工現場。當天公司外請挖機開挖管溝至環城路下方的涵洞處,安裝人員依次沿涵洞內壁1.4米高的位置進行支架預制,再將Φ219無縫管道沿支架靠墻固定后,成功完成了遷改管線在涵洞內的穿越。為減少施工對河市片區廣大用戶帶來的停氣影響,公司工程部加快對新管線的預置進度,連續一周組織焊工、民工進行下午下班后至夜間的加班工作。甚至在晚上10點后,在應急燈具的照明下,工程部經理何建平、工程技術員李耀配合焊工孫明銀、杜澤春利用夜間停氣的短暫間歇,突擊開展安裝作業。
歷經兩周多的緊張施工,隨著涵洞外PE200主管道沿七河路花臺一側的管溝完成敷設,該工程已按照經開區住建分局的限定工期順利竣工。此次環城路管線遷改工程,共計投入Φ219無縫管116米,PE200管10米,Φ400水泥套管80 米,使用自制三角架13副,完成焊口18個,新管線已于4月20日凌晨3點完成試壓、與長輸管線的碰口、切換。

至此,公司取得了開年后首個工程的圓滿竣工,接下來企業將以“開年就沖刺,起步就快跑”的高昂斗志逐步實施經開區河東村調壓柜擴能改造工程、昌紅村4組管網敷設工程,力保將今年各項工程建設任務落到實處!
|
